溧水枫沙线、晶圩线农路施工进入年关冲刺阶段
发布时间:2017-11-21 来源:

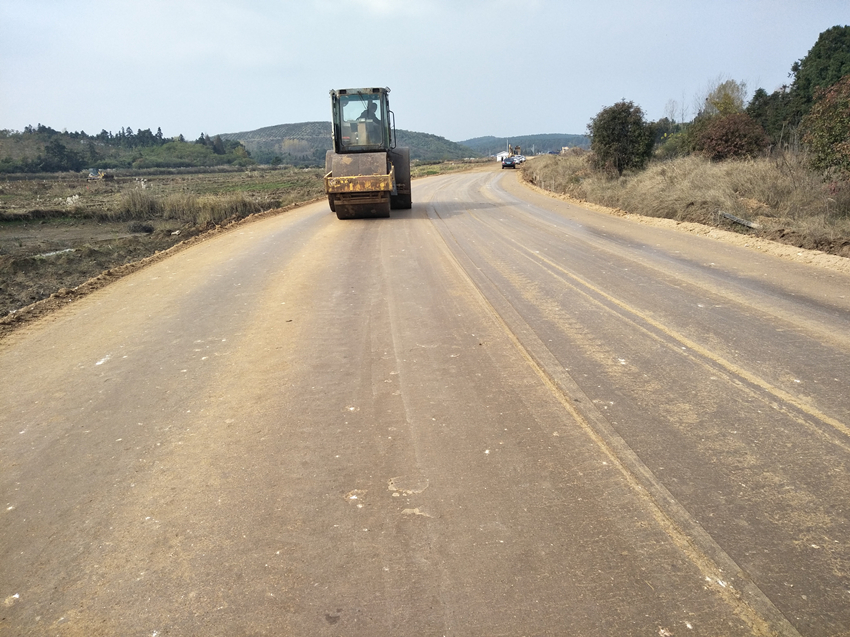

2017年度溧水区农村公路提档升级工程枫沙线、晶圩线施工A标段,按照总体施工进度计划施工已进入关键阶段,枫沙线经过近5个月的有序推进,目前进入底基层施工,剩余最后700m终点新建段正在进行路床顶施工,枫沙线计划在本月底完成全部底基层施工及验收工作,按照原计划组织路面基层施工队进场摊铺,确保年前总体目标实现。

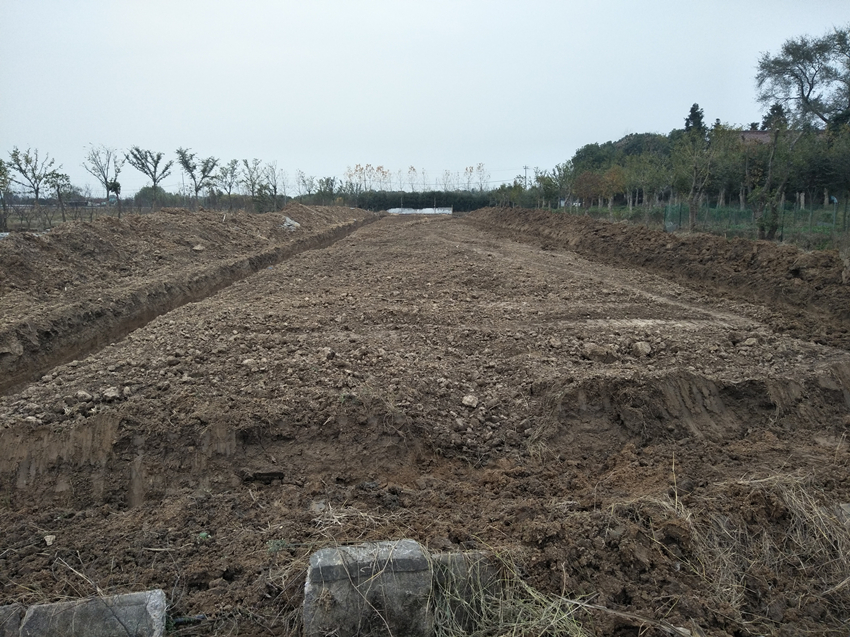

晶圩线由于征地原因,路基施工推迟,按照实际及总体施工思路,先完成了箱涵和两座小桥下部结构施工,同时经过业主、农路办及项目部多方努力跟踪协调,目前600m新建段已基本交付,经过一周的抢抓施工,全线基本打通至路床底,为本月底组织梁板架设提供通行保障,下一步项目部将重点协调老路拓宽征地工作,争取为年底产值目标实现添砖加瓦。(魏志斌)
