第三工程处垃圾焚烧发电厂项目再启动
发布时间:2017-08-23 来源:

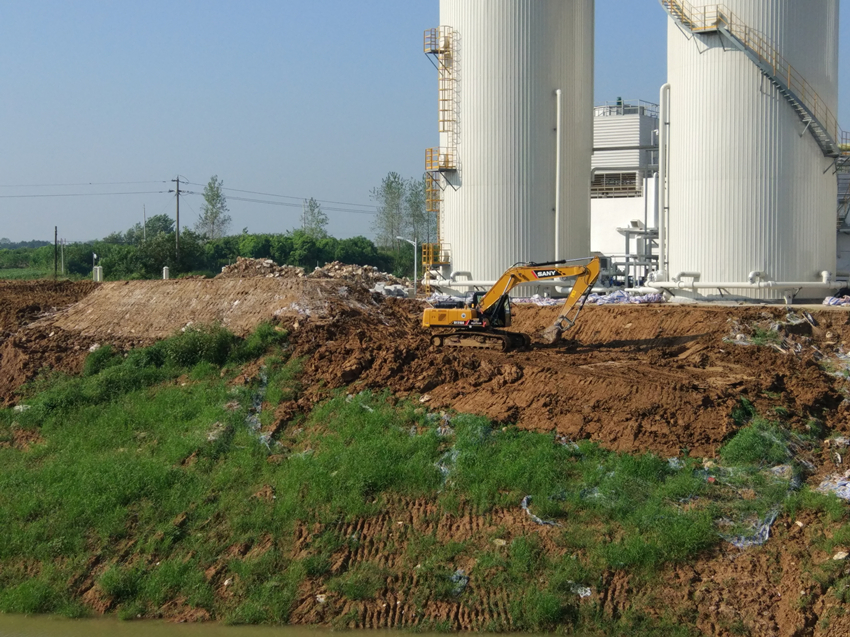

8月22日上午,垃圾焚烧发电厂边坡灌注桩支护工程进入重启模式,材料及挖机已进场开始进行边坡清理及旋挖钻机工作平台填筑作业。
淳东引水渠桥梁工程已完工并投入使用,项目部已退场,应区交通运输局要求,第三工程处再次组织队伍进场进行垃圾焚烧发电厂边坡灌注桩支护工程项目施工。该工程为垃圾焚烧发电厂配套设施,位于淳东引水渠桥梁4#台两侧,主体结构为桩径0.9米间距1.2米的灌注桩挡墙支护,灌注桩间纵向设置冠梁,横向设置拉梁;桩顶设置“L”型挡墙,增加双排桩间整体性。
该工程属后增项目,由于主体工程已完工,可利用的作业空间较为狭小,且由于现状的边坡稳定性差,该工程的施工安全及需防护的建筑物的安全都面临着不小的挑战,为此部门将严格按照通过专家评审的专项施工技术方案组织施工,将继续发扬不怕困难、迎难而上的精神,积极推进项目建设,以“安全第一、质量为重”的宗旨指导施工,确保项目顺利完工。(张浩浩)
