第一工程处精心组织垃圾场箱涵施工
发布时间:2016-08-09 来源:
东坝垃圾焚烧发电厂CK0+941.5箱涵是一座长64m,双孔3*3m箱涵,该箱涵位于深达17m的河谷,施工重点和难点在于箱涵基坑边坡整治和基坑支护,前期已组织进行了箱涵基坑开挖专项施工方案专家论证、箱涵河道防汛、箱涵河道抗旱及现场土方堆放场地的协调等大量工作。
自7月28日第一工程处接到箱涵施工任务后,项目负责人第一时间组织项目部技术人员、现场施工人员对施工现场进行实地考察,在现场以现场会的形式讨论确定了箱涵施工的总体方案。根据布置,我部技术人员结合目前现场实际情况对前期制定的箱涵施工方案进行了修改、补充和完善,现场施工人员与光大集团负责人就现场施工场地进行了对接,采购人员对箱涵施工所需材料设备进行了市场调查,并积极组织谈判落实材料供应商及施工所需机械设备,总体来看,箱涵施工的各项工作均按照计划有序推进。

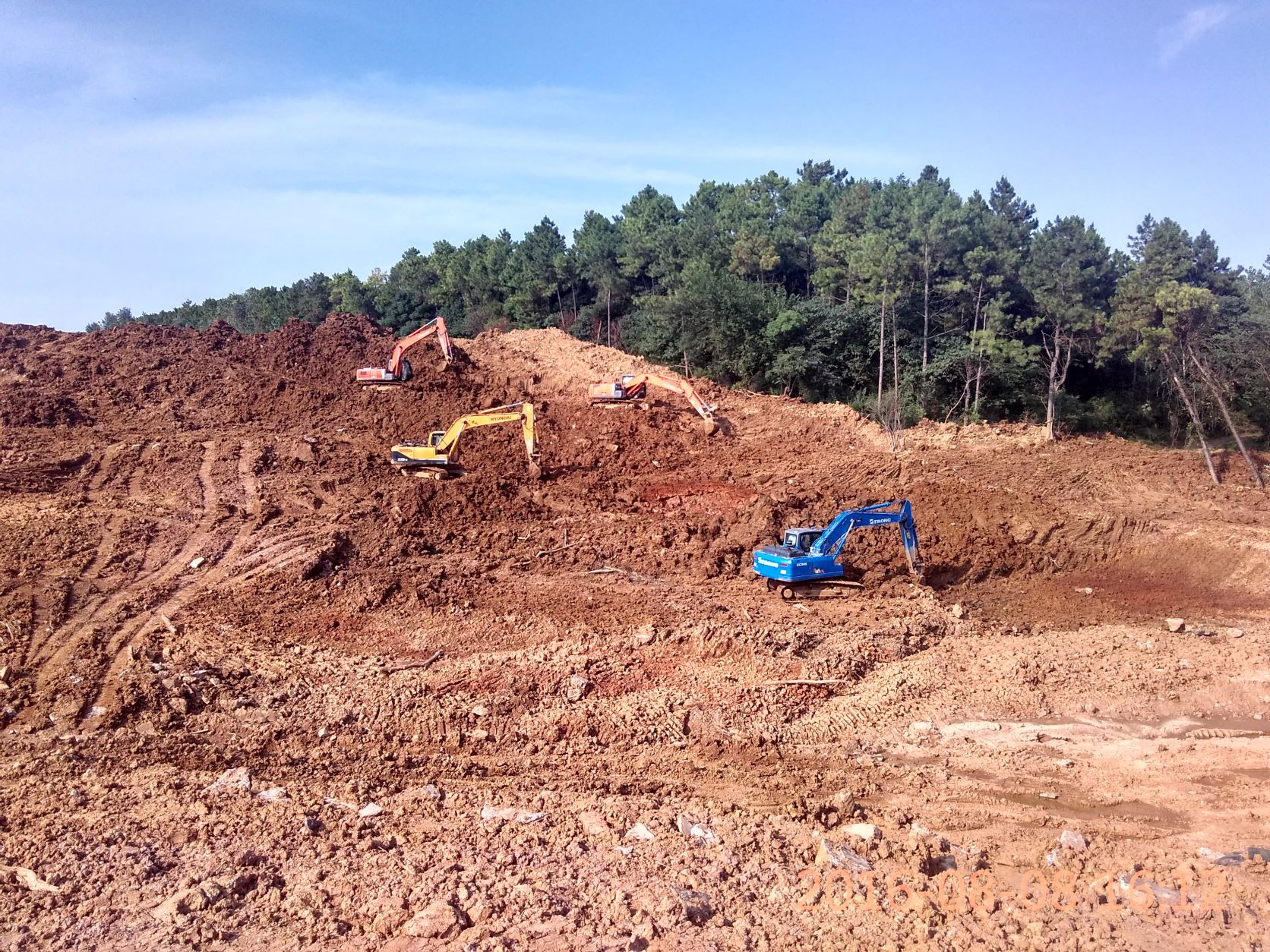

截至目前项目部已组织4台挖机、1台推土机进场施工,经过连续奋战,箱涵第一节22m南侧边坡台阶开挖整治已成型,北侧由于堆放的弃方较大,存在滑坡隐患,项目部重点先对北侧边坡进行整治,本周项目部计划在边坡整治完成并验收合格后,正式组织第一节箱涵22m基坑开挖施工。(魏志斌)
